مدیریت پروژه کاربردی > مقالات > آموزش های تخصصی > Primavera > بروزرسانی برنامه زمان بندی در پریماورا:

بروزرسانی برنامه زمان بندی در پریماورا:

access_time2 آبان 1398
perm_identity ارسال شده توسط علی احمدی ابراهیمی
folder_open Primavera, آموزش های تخصصی
Update in Primavera

آنچه می آموزید:

در این آموزش قصد داریم بروزرسانی برنامه زمان بندی در پریماورا را بر اساس PMS پروژه و با استفاده از ارتباط بین اکسل و نرم افزار پریماورا آموزش دهیم، هنگامی که شما نیاز دارید برنامه را بروزرسانی کنید احتمال اینکه تعداد فعالیت ها برای بروزرسانی زیاد باشد هست که اگر به صورت دستی تصمیم به آپدیت برنامه داشته باشید زمان زیادی باید صرف شود علاوه بر آن احتمال خطا در انجام عملیات نیز خواهد بود. بروزرسانی برنامه زمان بندی در پریماورا

توجه نمایید در این آموزش نوع درصد پیشرفت فعالیت ها Unit % Complete می باشد و به تمامی فعالیت ها Cost با استفاده از منبع مجازی تخصیص داده شده است.

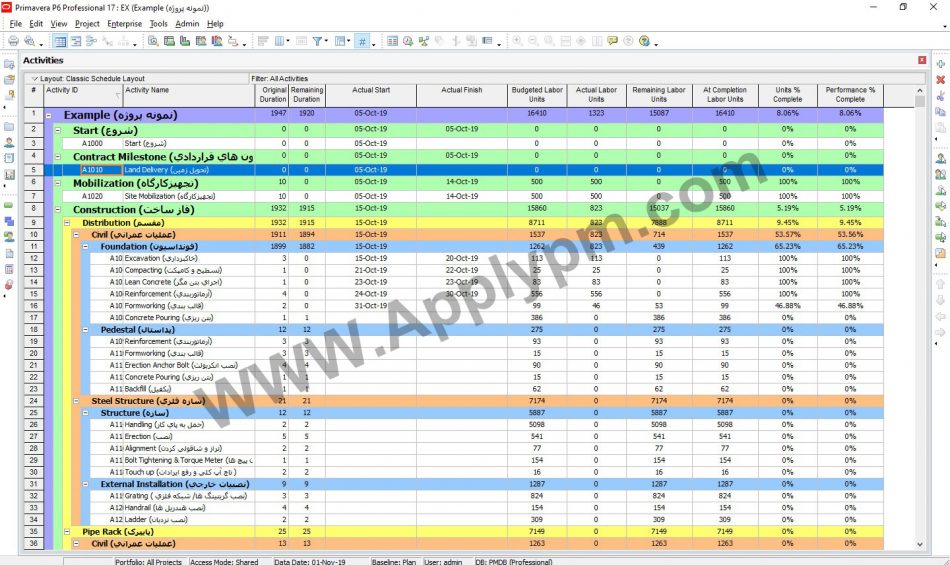

1-فرض کنید یک پروژه به شکل زیر در دسترس باشد.

فایل پروژه بروزرسانی

2-منبع مجازی ابجاد شده و تخصیص داده شده به فعالیت ها به شکل زیر است.

Update Primavera

تخصیص منبع مجازی در پریماورا

3-فایل PMS این پروژه به صورت زیر در دسترس است و آپدیت شده است.

pms

4- اکنون نیاز است فایل پریماورا را بر اساس PMS بروزرسانی کنید اما به دلیل زیاد بودن تعداد فعالیت ها قصد داریم از ارتباط اکسل و پریماورا استفاده کنید بدین منظور ستون های زیر را در فایل PMS اضافه و ایجاد کنید.

ستون Remaining Duration که از ضرب Original Duration در Progress% – Cum حاصل می شود.

محاسبات جهت بروزرسانی

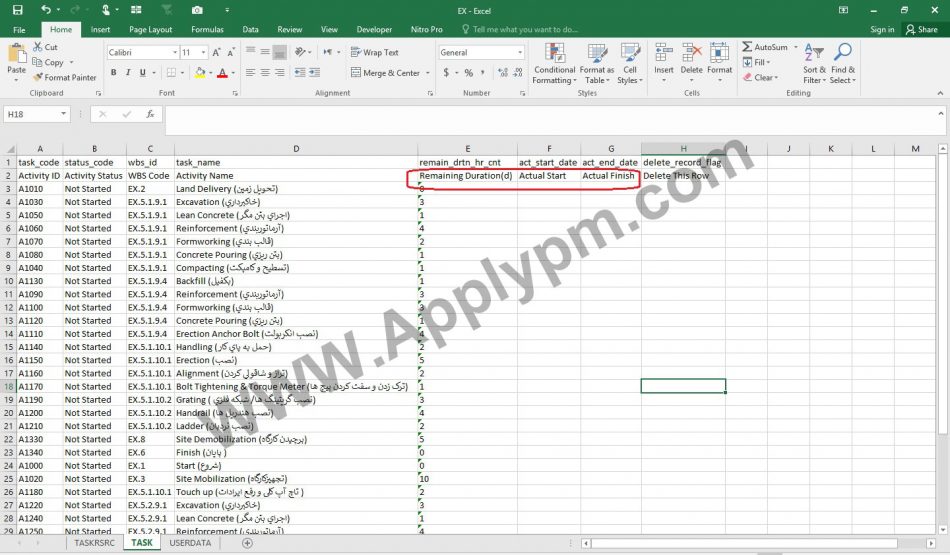

ستون Actual Start و Actual Finish که از جدول زمانی PMS باید استخراج شود.

استخراج اطلاعات پی ام اس

ستون Budgeted Labor Unit که می توان از نرم افزار پریماوار استخراج کرد.

نمایش ستون های مرتبط با منبع مجازی

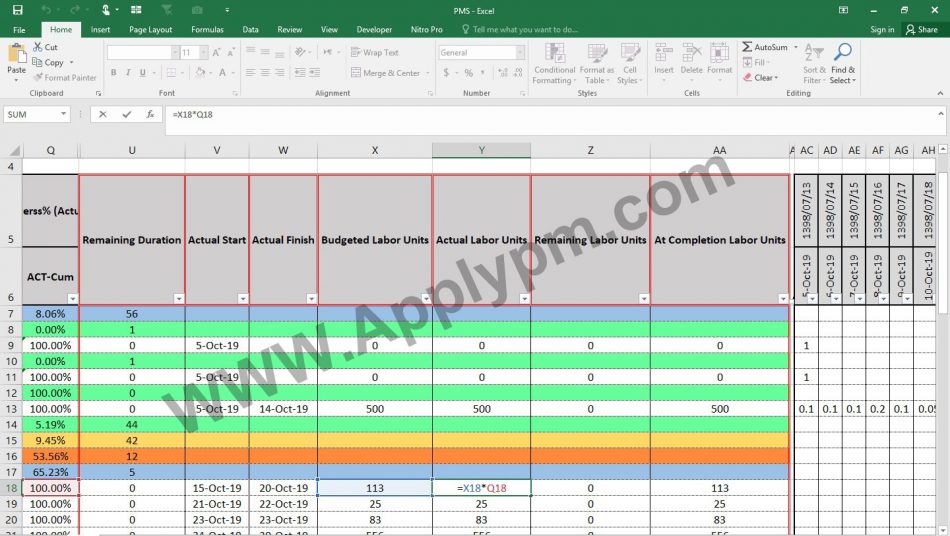

ستون Actual Labor Unit که از ضرب مقادیر Budgeted Labor Unit در Progress% (Actual%) حاصل می گردد.

محاسبات در پی ام اس

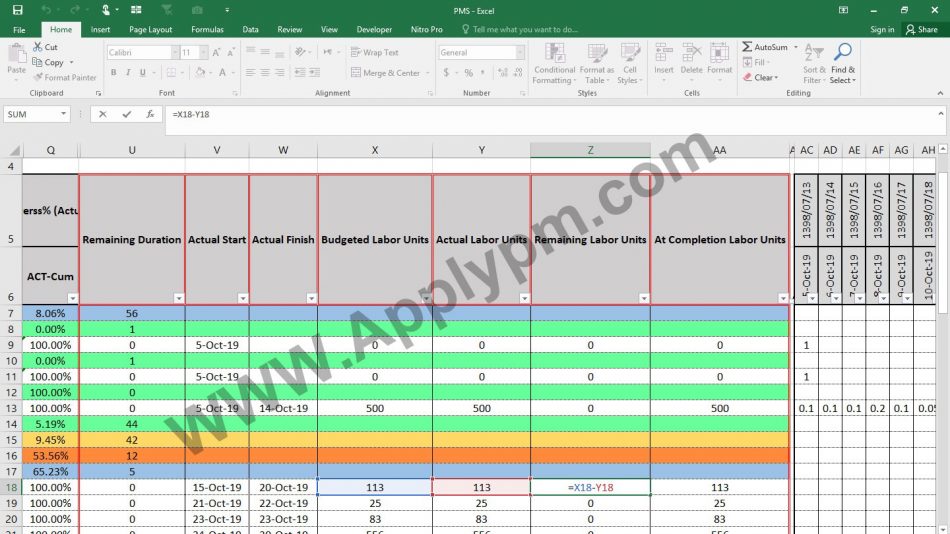

ستون Remaining Labor Unit که از کسر مقادیر Budgeted Labor Unit  و Actual Labor Unit  حاصل می شود.

ادامه محاسبات پی ام اس

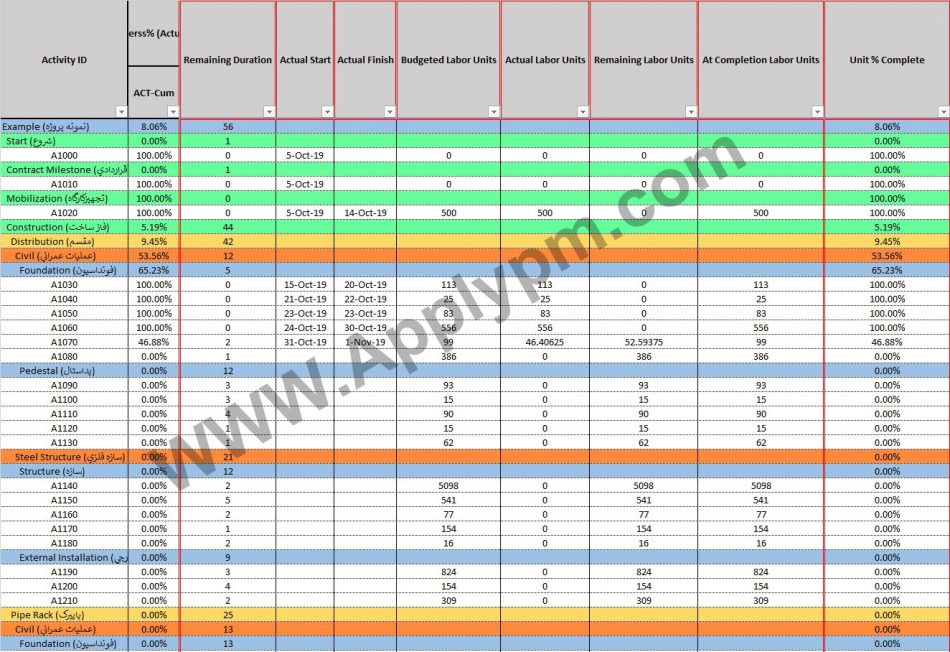

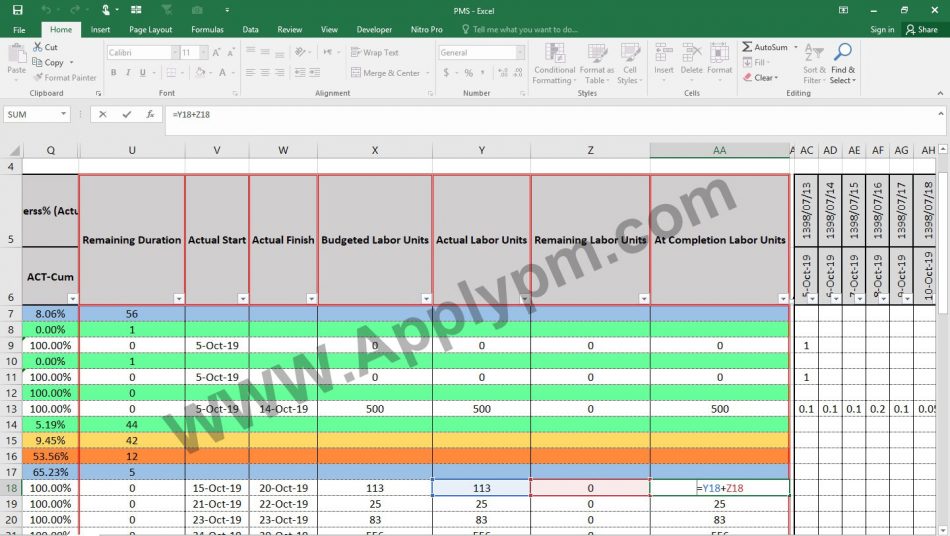

ستون At Completion Labor Units که مجموع ستون های Remaining Labor Unit و Actual Labor Unit   می باشد.

تکمیل محاسبات

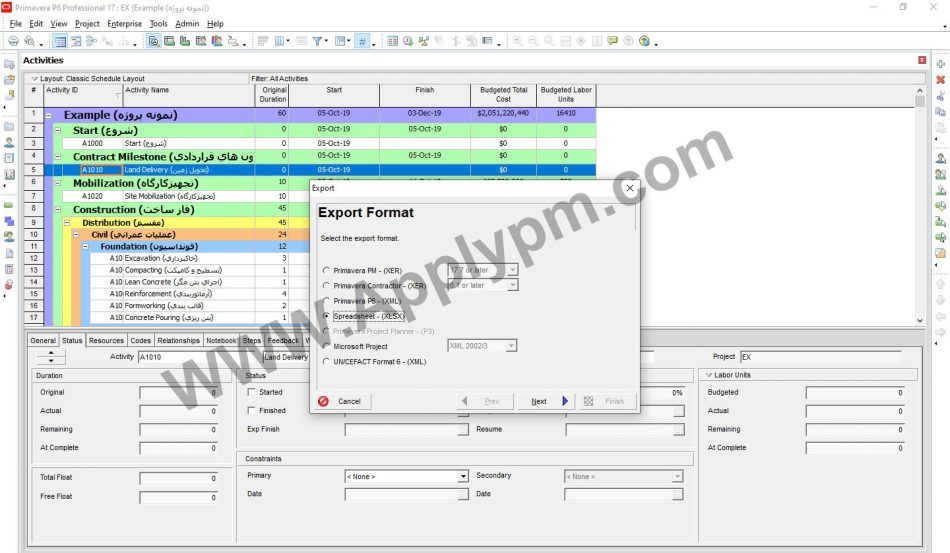

5- از مسیر File > Export را انتخاب کنید سپس در کادر بعد گزینه زیر را برای استخراج فایل اکسل از نرم افزار پریماورا انتخاب کنید.

استخراج اکسل از پریماورا با ستون های موردنظر

6-در کادر Export Type گزینه های زیر را انتخاب کنید.Update Primavera

استخراج اکسل جهت بروز

export excel primavera

7-در کادر Select Template گزینه Add را کلیک نموده سپس موارد را به شکل زیر انتخاب کنید. بروزرسانی برنامه زمان بندی در پریماورا

ناحیه Activities

ستون های بروزرسانی

ناحیه Resource Assignment

ستون های موردنیاز جهت بروزرسانی

8-سپس مراحل را تا پایان ادامه دهید تا فایل اکسل موردنظر را استخراج نمایید سپس این فایل را باز کنید.

9-اکنون هم در شیت های TASK و TASKRSRC مربوط به این فایل مقادیر ستون های ذکر شده در بالا و استخراج شده را با استفاده از تابع VLOOKUP از فایل PMS جستجو و جایگزین نمایید و در نهایت فایل را ذخیره کنید. بروزرسانی برنامه زمان بندی در پریماورا

استخراج فایل اکسل از پریماورا جهت بروزرسانی

تکمیل فایل اکسل خروجی از پریماورا

10- در مرحله پایانی همین فایل را از منوی File > Import به نرم افزار فراخوانی کنید تا مقادیر در ستون های مرتبط جایگزین شده و نتایج را مشاهده نمایید. بروزرسانی برنامه زمان بندی در پریماورا

استخراج ستون ها از نرم افزار پریماورا جهت بروزرسانی

اضافه کردن ستون های لازم برای بروزرسانی

برچسب ها: Actual in Primaveraexcel and primaveraplan and actual in primaveraPMSUpdate Primavera
بعدی وارد کردن برنامه و فایل بروزرسانی شده در پریماورا:
قبلی Master Plan چیست؟

10 دیدگاه

به گفتگوی ما بپیوندید و دیدگاه خود را با ما در میان بگذارید.

  • Hamed Mohammadi گفت:
    11 آبان 1398 در 7:54 ق.ظ

    مهندس احمدی عزیز مطلب کاربردی و کاملی بود تشکر از حسن انتخاب و موضوعات کلیدی در امر برنامه ریزی و کنترل پروژه.
    ضمناً عکس ها با کلیک روی عکس مثل مصالب قبل باز نمی شوند.

    پاسخ
    • علی احمدی ابراهیمی گفت:
      11 آبان 1398 در 8:45 ق.ظ

      سلام ممنون از تذکرتون، سایت آپدیت شده مشکلاتش رو بزودی برطرف خواهم کرد. لطف کردید

      پاسخ
  • lili5153 گفت:
    2 اردیبهشت 1399 در 10:41 ب.ظ

    با سلامآقای مهندس منروشی برای بروز رسانی پریماورا میخوام تا ستون وزن داشته باشد و با فرمول ستون دیگری برای نمایش پیشرفت واقعی داشته باشم و ازروش Budget labor units برای وزن و Labor unit% برای نمایش پیشرفت واقعی نباشه

    پاسخ
    • علی احمدی ابراهیمی گفت:
      3 اردیبهشت 1399 در 7:42 ق.ظ

      سلام اینطوری که متوجه شدم شما قصد دارید همه چیز رو دستی انجام بدید یعنی اینکه با استفاده از نرم افزار و قواعد خودش محاسبات انجام نشه اول اینکه این کار بسیار غیرمنطقی هست و دلیلش رو درک نمی کنم و دوم اینکه توی نرم افزار امکان ایجاد ستون های جدید و همین طور امکان فرمول نویسی برای این ستون ها هست که مشکل شما رو حل کنه ولی اصلا پیشنهاد نمی کنم و کاملا مخالفم با این روش و نکته دیگه اینکه درصد پیشرفت واقعی رو در پریماورا ستون Performance%Complete نمایش می ده. حالا اگر دنبال مساله خاصی هستید که بهتر با من مشورت کنید و با شماره ای که توی صفحه اصلی سایت هست در واتس آپ با من کارتون رو در میون بگذارید تا بتونم راهنمایی تون کنم.

      پاسخ
  • اشکان گفت:
    21 مرداد 1399 در 6:32 ب.ظ

    با سلام واحترام
    خدمت مهندس احمدی سوالی خدمتتون داشتم اگر نوع درصد پیشرفت فعالیت ها به صورت physical باشد ایا میتوان از روش بالا استفاده کرد یا در این صورت فیلد های دیگری جهت ایمپورت کردن در پریماورا لازم داریم؟

    پاسخ
    • علی احمدی ابراهیمی گفت:
      26 مرداد 1399 در 7:25 ق.ظ

      با سلام به تناسب هر نوع درصد پیشرفت فیلدهای متناظر تکمیل و ایمپورت می شود

      پاسخ
  • ashkan_ie گفت:
    21 مرداد 1399 در 6:36 ب.ظ

    با سلام واحترام خدمت مهندس احمدی عزیز
    اگر نوع درصد پیشرفت فعالیت ها به صورت physical تعریف گردد در این صورت برای اپدیت برنامه زمانبندی با استفاده pms چکار میبایست کرد و ایا میتوان از روش بالا مجددا استفاده نمود؟

    پاسخ
    • علی احمدی ابراهیمی گفت:
      26 مرداد 1399 در 7:24 ق.ظ

      سلام سعی می کنم در کوتاهترین زمان ممکن آموزش کامل این مبحث رو در سایت قرار بدم

      پاسخ
  • افشین گفت:
    17 دی 1399 در 10:10 ب.ظ

    سلام وقت بخیر بسیار ممنون از سایت خوبتون
    من برای بروز رسانی فعالیت ها با منبع مجازی، ابتدا فایل PMS رو آپدیت می کنم بعد بجای محاسبه Remain و ایمپورت به پریماورا، در Status فیلد %Unit رو صفر می کنم و پس از اعمال تغییرات، درصد تجمعی پیشرفتی که از PMS بدست اومده رو دستی در %unit وارد می کنم و همیشه Remain رو نرم افزار خودش حساب می کنه و درصد های پیشرفت پریماورا و PMS یکی درمیاد. آیا این روش مشکل خاصی داره؟

    پاسخ
    • علی احمدی ابراهیمی گفت:
      23 دی 1399 در 10:55 ق.ظ

      با سلام . اگر از فیلدهای مناسب استفاده کرده باشید هیچ مشکلی نداره.

      پاسخ

پاسخی بگذارید لغو پاسخ

جستجو برای:
دسته‌ها
  • MSP
  • PMBOK
  • Power BI
  • Primavera
  • Tilos
  • آموزش های تخصصی
  • آموزش های عمومی
  • بدون دسته بندی
  • فیلم های آموزشی
  • کاربردهای اکسل در برنامه ریزی و کنترل پروژه
  • کتاب ها
برچسب‌ها
critical path in msp Driving Activity in P6 Excelinprojectmanagment gantt chart in ms project MSP ms project MSP گانت چارت Out of sequence activity inp6 Out of sequence in primavera PMBOK PMBOK چیست PMS primavera Progress Measurement System project Project Management public schedule log X Show critical path on gantt in microsoft project آموزش MSP آموزش ام اس پی آموزش تصویری نرم افزار primavera p6 آموزش رایگان نرم افزار های کنترل پروژه آموزش نرم افزار primavera p6 آموزش کنترل پروژه آموزش گانت چارت اموزش نرم افزار های کنترل پروژه اموزش پریماورا اموزش کار کنترل پروژه تسطیح منابع دانلود نمونه گانت چارت رسم منحنی های پیشرفت حجمی طراحی گانت چارت مازاد تخصیص منابع مدیریت پروژه مدیریت پروژه کاربردی مسیر بحرانی نمودار گانت نمودار گانت + مثال نمونه گانت چارت پروژه کنترل پروژه گانت چارت گانت چارت نرم افزار MSP گانت چارت چیست یادگیری کنترل پروژه
دسته بندی ها
  • نرم افزار های کنترل پروژه
محصولات
  • آموزش کاربردی آنالیز تاخیرات و Claim کتاب آموزش کاربردی آنالیز تاخیرات و Claim:
    نمره 5.00 از 5
    80,000 تومان
  • دوره آموزشی کاربرد Power BI در مدیریت پروژه:
    نمره 5.00 از 5
    600,000 تومان
  • دوره آموزش کاربردی MS Project 2019 دوره آموزش کاربردی MS Project 2019:
    نمره 5.00 از 5
    300,000 تومان
  • دوره آموزش کاربردی Primavera 19:
    نمره 4.43 از 5
    320,000 تومان
بایگانی‌ها
آخرین دیدگاه‌ها
  • علیرضا ساعی در دوره آموزش کاربردی Primavera 19:
  • علیرضا ساعی در دوره آموزش کاربردی Primavera 19:
  • علی احمدی ابراهیمی در دوره آموزش کاربردی Primavera 19:
  • علیرضا ساعی در دوره آموزش کاربردی Primavera 19:
  • مصطفی امیدعلی در بررسی پروژه های Adaptive و Predictive
دسترسی سریع
  • تماس با ما
  • درباره ما
  • دوره ها
  • مقالات
  • خانه
خبرنامه

چیزی را از دست ندهید، و از تمامی مطالب جدید مطلع شوید

© 2020. کلیه حقوق مادی و معنوی برای ApplyPM.com محفوظ است
keyboard_arrow_up

You have successfully subscribed to the newsletter

مشکلی پیش آمده لطفا دوباره تلاش کنید

مدیریت پروژه کاربردی will use the information you provide on this form to be in touch with you and to provide updates and marketing.
